Les travaux

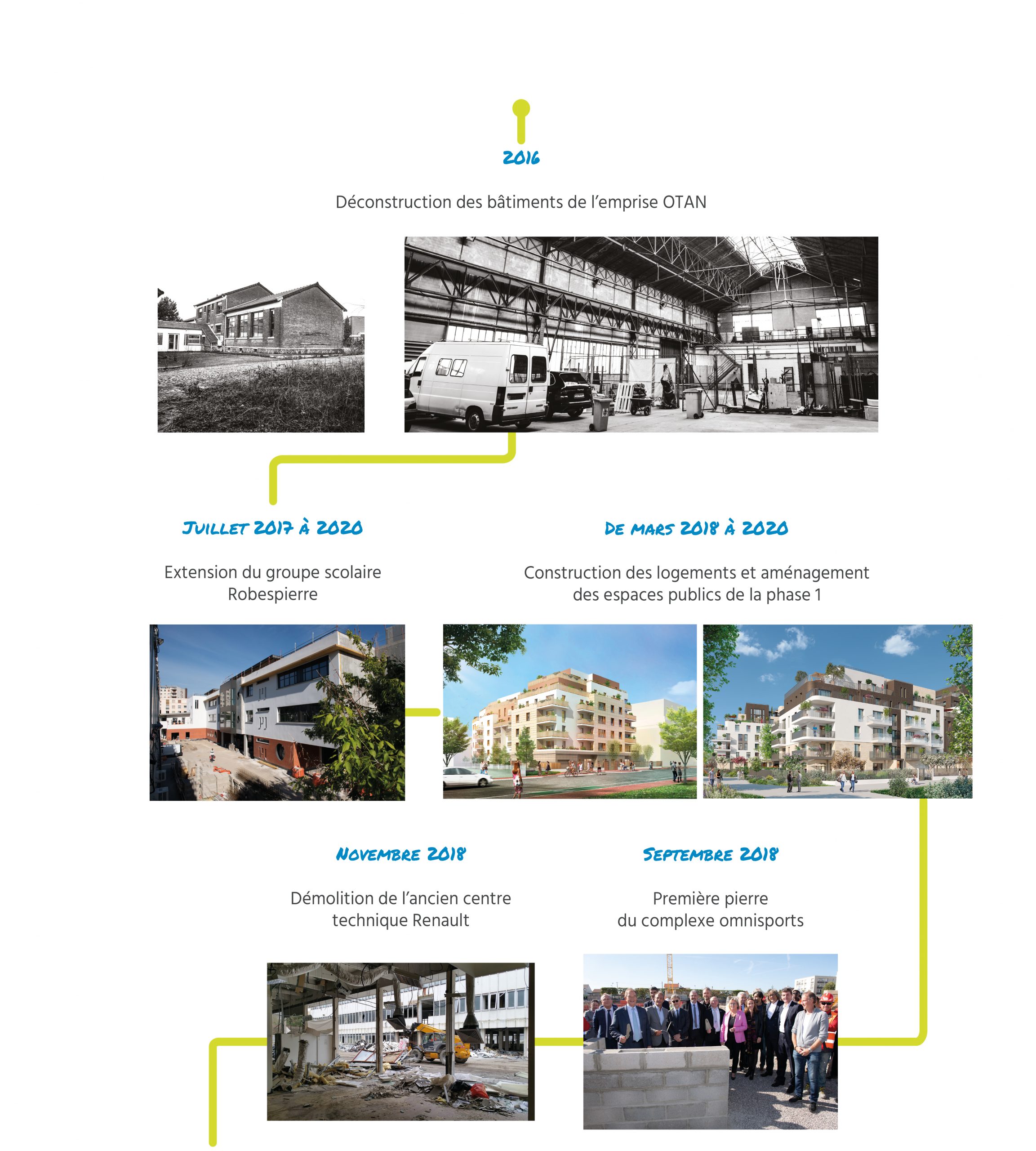

2016
Déconstruction des bâtiments de l’emprise OTAN

Juillet 2017 à 2020
Extension du
groupe scolaire Robespierre

De mars 2018 à 2020
Construction des logements et aménagement des espaces publics de la phase 1
entre les rues des Bons Raisins, de la Chapelle et du Plateau

Septembre 2018
Première pierre du complexe sportif

Novembre 2018
Démolition de l’ancien
centre technique Renault

Septembre 2019
Réouverture de l’ensemble
L’Arsenal Robespierre

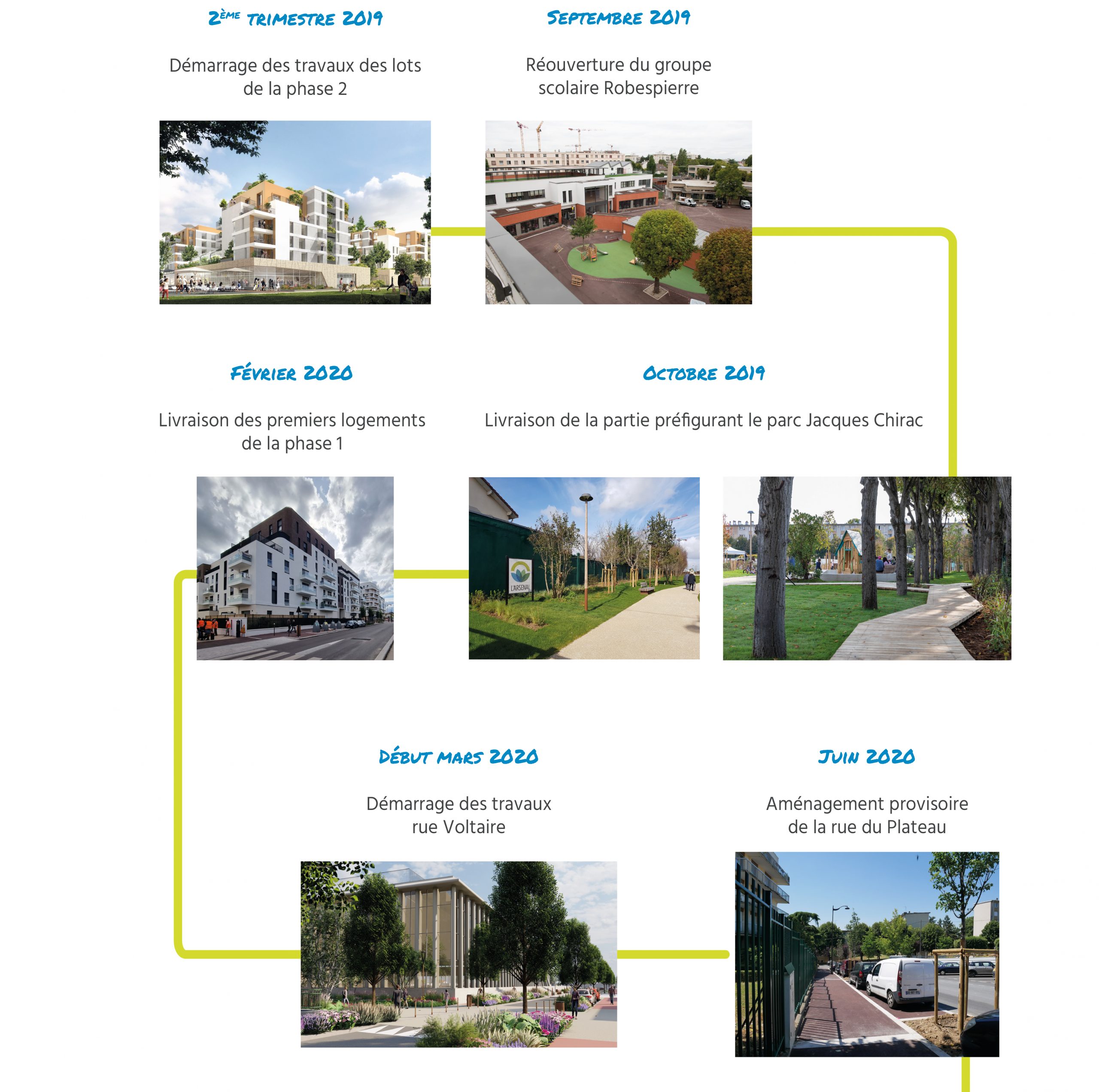

2ème trimestre 2019
Démarrage des travaux
des lots de la phase 2

Octobre 2019
Livraison de la partie préfigurant le parc
traversant Jacques Chirac

Février 2020
Les premiers logements livrés de la phase 1

Début mars 2020
Démarrage des travaux
rue Voltaire

Juin 2020

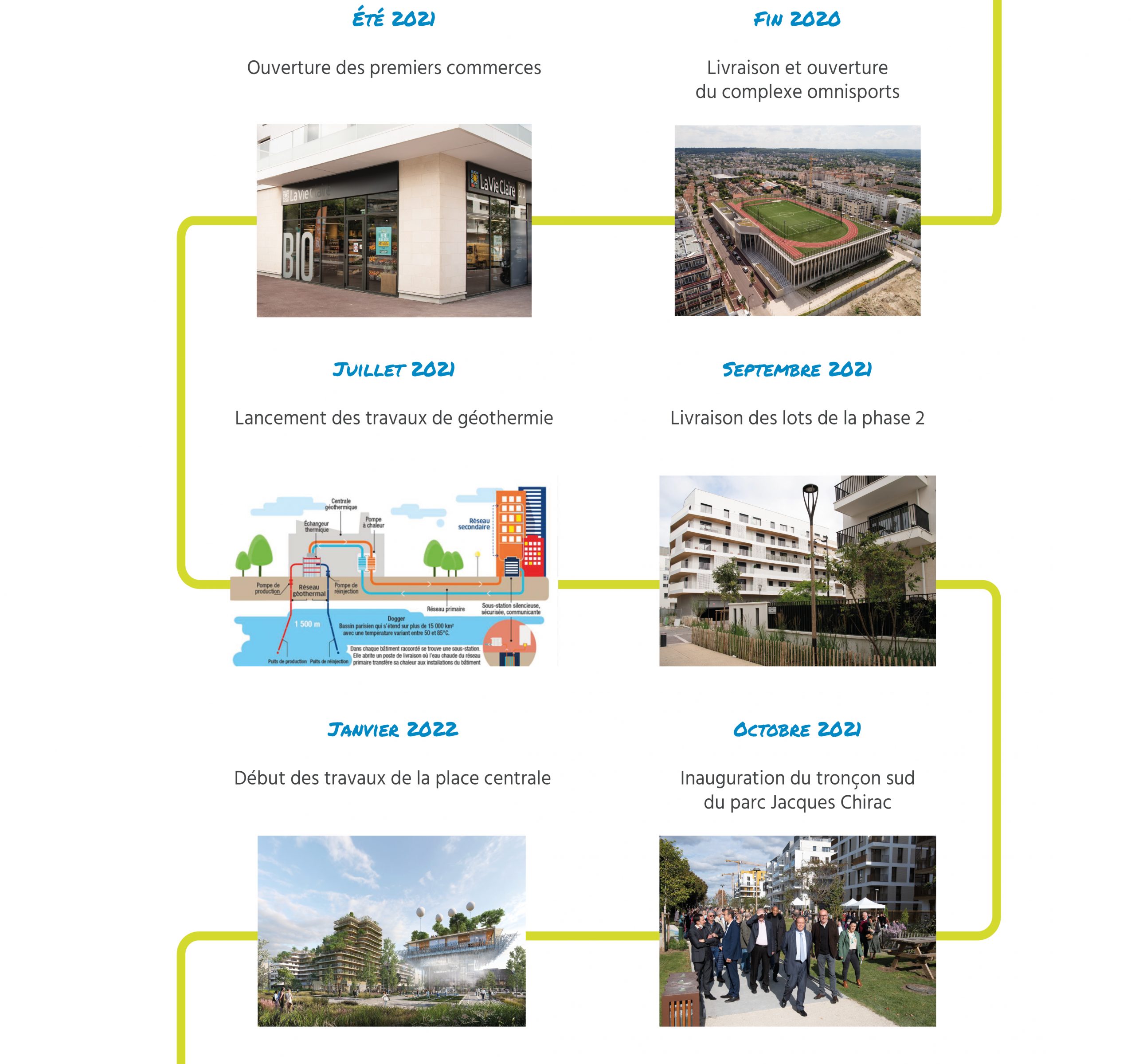

Aménagement de la rue du Plateau

Fin 2020

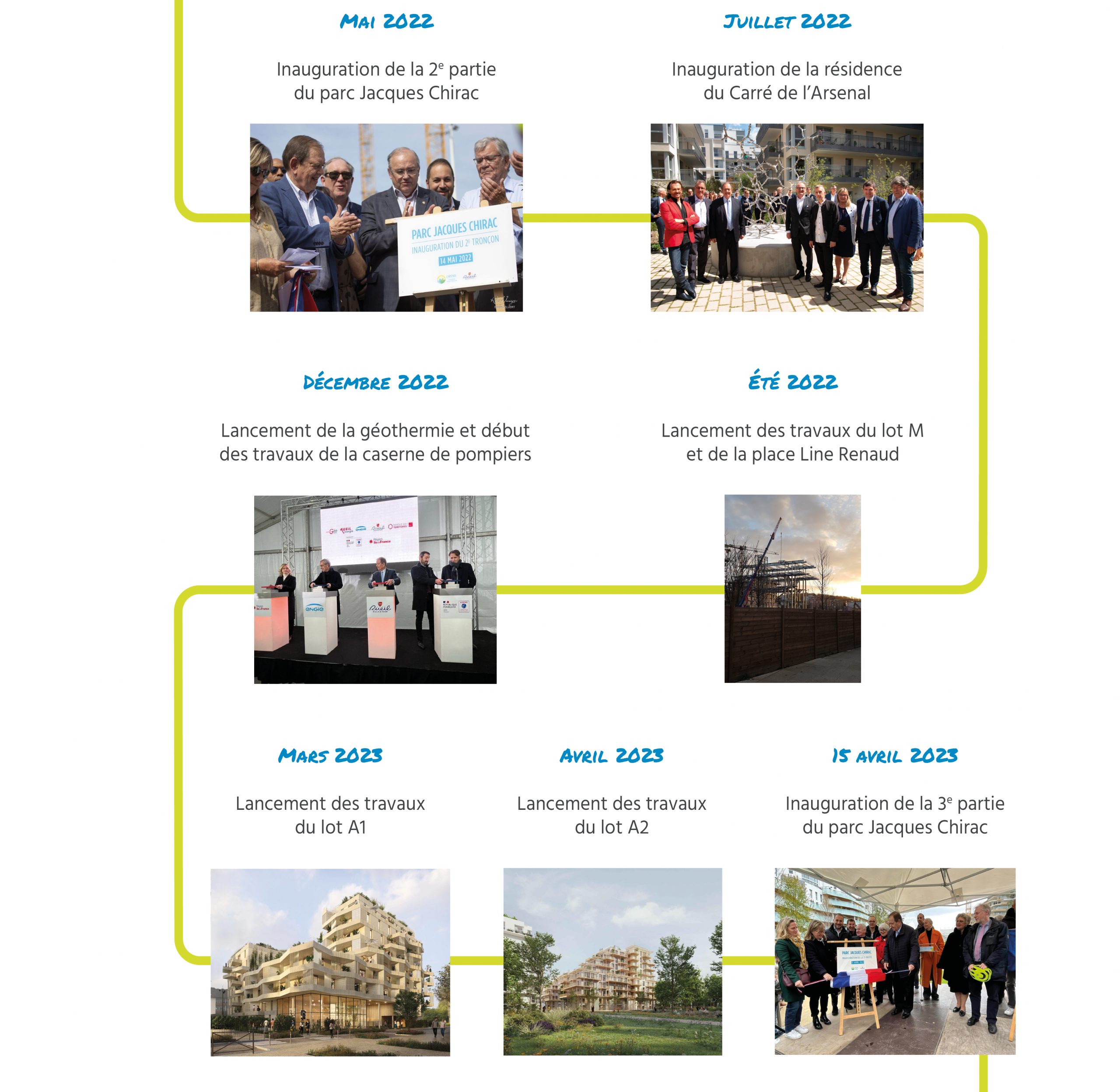

Livraison du complexe sportif

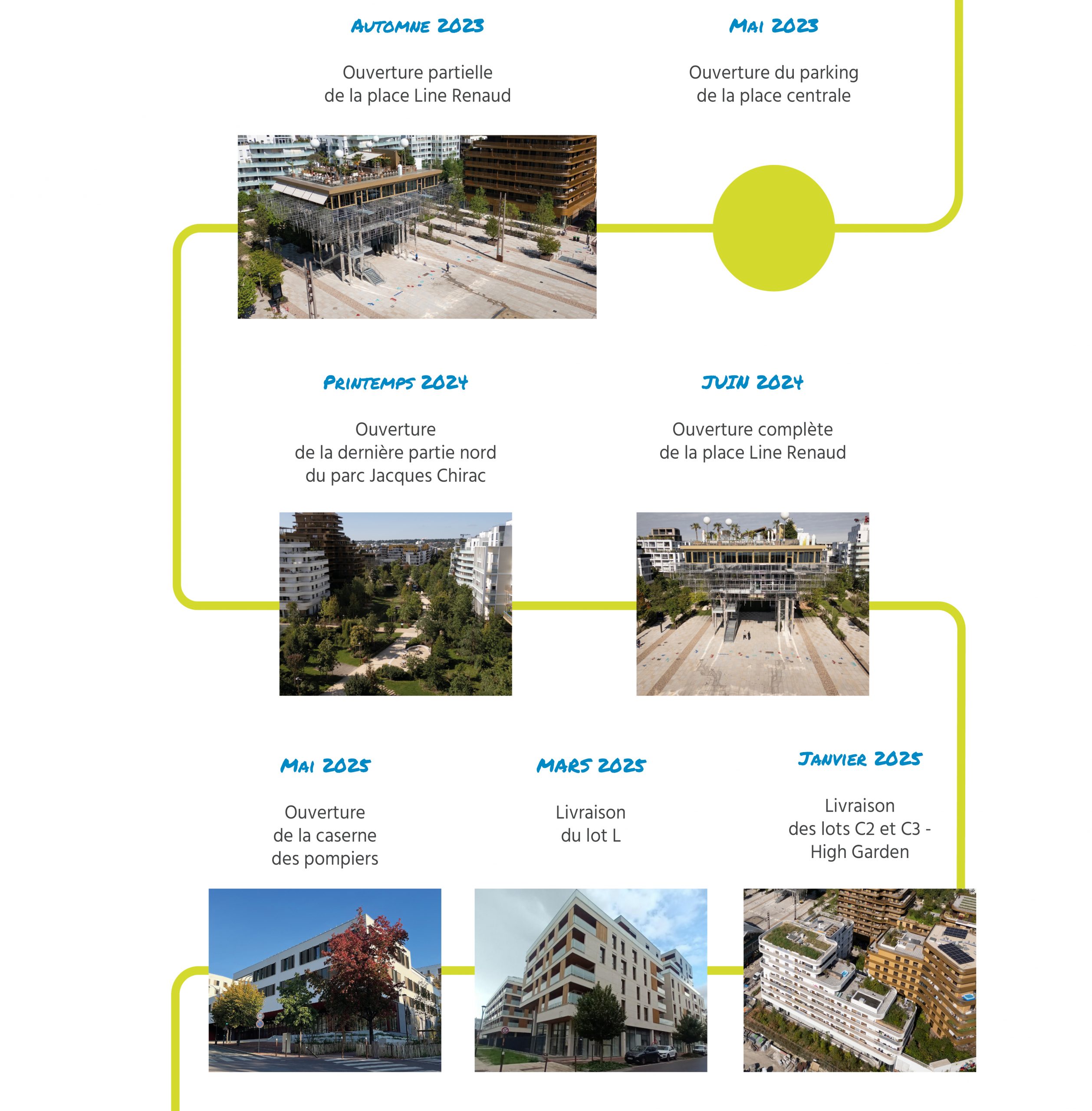

2021 à 2023
Construction des logements et aménagement des espaces publics
de la phase 2 et de la place centrale (Lot L : Début 2021 à début 2023 ;
Lots C2 et C3 : 2e semestre 2021- 2e semestre 2023)

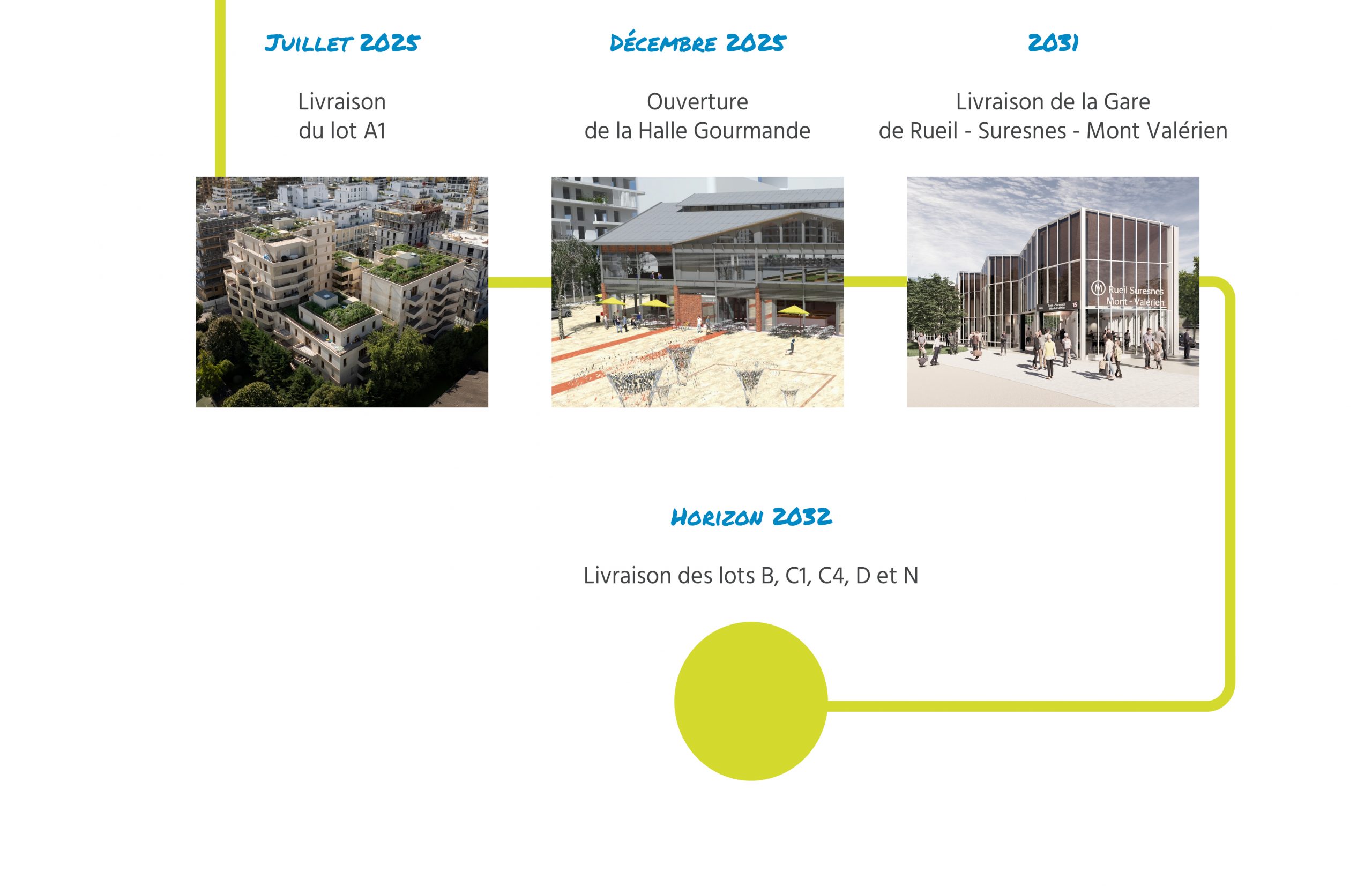

Horizon 2024-2025
Livraison phase 3 et 4

2030
Livraison Gare de Suresnes
